打通瓶頸,校園網“換骨”
——北理工校園網核心設備全面升級
發布日期:2020-06-01 供稿:網絡信息技術中心 攝影:網絡信息技術中心
編輯:吳楠 審核:李志強 閱讀次數:夜已深,凌晨的校園一片靜謐。然而,網絡信息技術中心的所有辦公室卻燈火通明,屏幕上快速變化的一行行指令背后,一場緊張的戰斗正在瀝瀝的夜雨中無聲進行。前后歷經緊張的13個小時,北理工校園網核心設備完成“換骨”。
5月30日晚21時至次日9時,北京理工大學順利完成校園網核心設備及數據中心核心設備的全面升級,本次升級全面替換了學校2009年建設的核心設備。

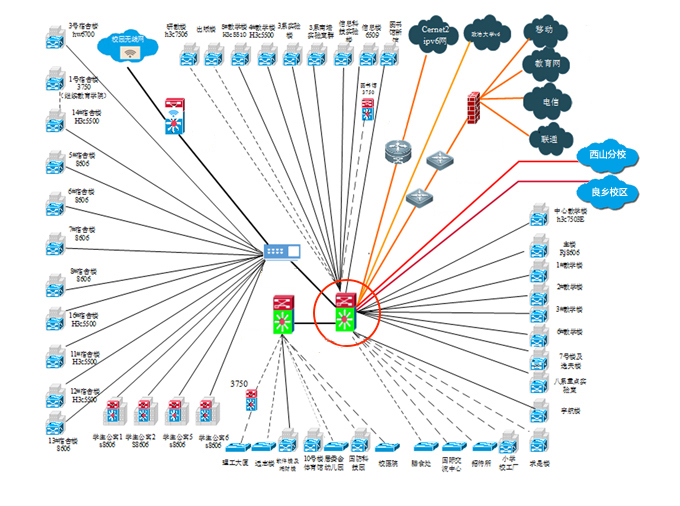

北理工校園區網核心設備及數據中心核心設備自2009年至今已運行整整12年,一段時間以來,網絡核心設備老舊問題制約了校園網整體發展,也成為學校一流信息化基礎設施建設、構建“智慧校園”的瓶頸,實施設備升級迫在眉睫。

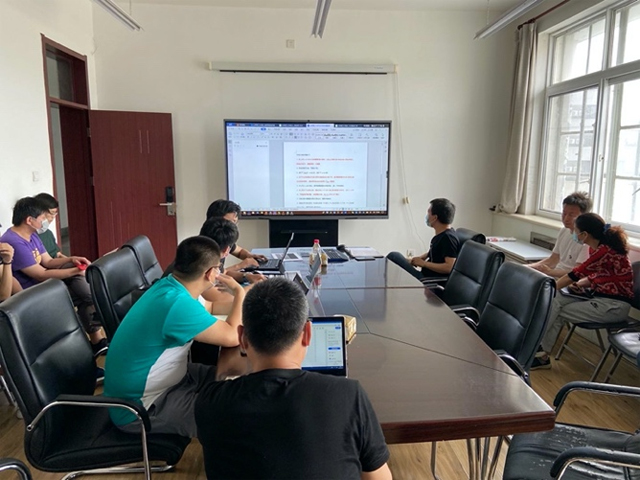

校園網絡核心設備是校園信息高速公路的最關鍵節點,而數據中心承載著學校幾乎所有的主要業務系統和信息化基礎服務。因此,此次核心設備升級頭緒多、影響大,在升級過程稍有疏忽,將會造成嚴重后果。面對這場硬仗,網絡信息技術中心高度重視,前后組織了20余次的研討和論證,制定了包含多步回退策略的升級預案。之后,按照學校的整體部署,為把對正常工作的影響降到最低,網絡中心經與多個部門充分溝通后,確定于5月30日晚21至次日9時實施設備升級。

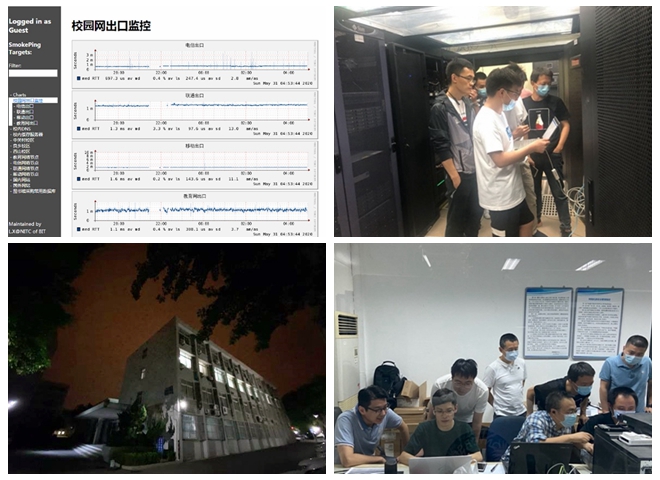

30日下午15時,網絡信息技術中心組織了升級前的最后的預演,晚21時開始關停全校各類業務系統;21時22分,數據中心核心設備完成切換;21時38分,數據中心新的核心設備運行正常;22時10分,校園網核心設備切換成功,出口鏈路直通,各基礎服務和業務系統開始重啟和恢復。
截至31日凌晨1時27分,學校網絡出口鏈路認證恢復,主要基礎服務和業務系統恢復,凌晨4時,所有樓宇網絡切換成功。
初夏的夜雨,為緊張奮戰中的網絡信息技術中心工作團隊和服務商工程師們帶來絲絲清涼,今夜,無人入眠,今夜,北理工網絡“換骨”成功。
本次核心設備升級后,學校園區網絡環境的承受力和安全性得到大幅提升,這將為下一階段“智慧北理”建設奠定堅實基礎,為一流大學建設“鋪平”信息高速路。
